Werkzaamheden aan leidingen en kabels in Gulpen-Wittem: MOOR Platform®
Alle informatie over werkzaamheden aan leidingen en kabels in Gulpen-Wittem zijn te vinden op MOOR Platform®.
Een goede internetverbinding is voor de meeste mensen essentieel. We zijn veel online, steeds meer diensten gaan digitaal en we werken vaker thuis. Een snelle en betrouwbare internetverbinding is daarom onmisbaar. De bestaande verbindingen kunnen de gewenste snelheden, capaciteit en kwaliteit niet altijd leveren. Glasvezel kan deze toenemende vraag wel aan. Omdat de internetmarkt een geprivatiseerde vrije markt is, ligt het initiatief voor het aanleggen bij marktpartijen in de telecommunicatiesector. Glaspoort neemt het initiatief om dat in Gulpen-Wittem te doen. De gemeente heeft hier geen invloed op.
Wat is glasvezel?
Glasvezel is een snelle internetverbinding. Het is een zelfstandig open netwerk. Hierdoor is glasvezelinternet zeer stabiel en minder storingsgevoelig. Iedereen heeft zijn eigen verbinding: de snelheid wordt niet lager als anderen ook aan het internetten zijn.
Communicatie Glaspoort
Inwoners die wonen in het gebied waar glasvezel wordt aangelegd zijn per brief geïnformeerd. Heeft u vragen over de aanleg van glasvezel of over Glaspoort? Kijk op www.glaspoort.nl voor meer informatie. (Glaspoort is een samenwerking tussen pensioenbeheerder APG en KPN).
De werkzaamheden in Gulpen-Wittem duren tot begin 2027.
Delta
Inwoners die een aantal jaar geleden een contract hebben afgesloten met Delta Fiber voor glasvezel hebben een brief van Delta in de brievenbus gekregen. Hierin stond dat Delta geen glasvezel meer gaat aanleggen in Gulpen-Wittem en dat het abonnement dat behoort bij het contract automatisch wordt geannuleerd. Inwoners die vragen hierover hebben kunnen zich rechtstreeks wenden tot Delta.
Waterleiding vervangen door WML in Slenaken en Beutenaken
WML werkt sinds 2024 in de Dorpsstraat in Slenaken aan de vervanging van de drinkwaterleiding. Deze werkzaamheden duren langer dan oorspronkelijk gepland. Dat heeft voornamelijk te maken met het feit dat geplande boringen niet door konden gaan vanwege de bodemsamenstelling en dat het werk noodgedwongen stilgelegen heeft in verband met het hoogseizoen en de Amstel Gold Race in 2025. WML begrijpt dat dit langdurige project hinder veroorzaakt, en biedt daarvoor excuses aan.
Graag licht WML de voortgang en planning kort toe:
- Week 45 van 2024: In opdracht van WML is in Beutenaken gestart met het leggen van een nieuwe waterleiding onder het wegdek. Normaal gebeurt dit onder het trottoir, maar daar was hier geen ruimte. De leiding is aangelegd tot Beutenaken 2.
- Week 45 t/m 51 van 2024 en week 2 t/m 7 van 2025: Om wegopbrekingen te beperken, is vanaf Beutenaken 2 een gestuurde boring richting Slenaken uitgevoerd.
- Vanaf week 2 van 2025: In Slenaken is ter hoogte van de Anderdelstraat richting Dorpsstraat 48A verdergegaan met het vervangen van de waterleiding.
- Week 16 van 2025: De werkzaamheden lagen enkele weken stil vanwege de Amstel Gold Race en het hoogseizoen.
- Vanaf week 29 van 2025: De werkzaamheden zijn hervat voor het laatste traject. Een geplande boring bleek na sonderingen niet mogelijk.
- Oktober 2025: Door een leidingbreuk net vóór het tracé ontstond een vervuiling van het systeem, die ongeveer vier weken heeft geduurd.
- Week 48 van 2025 t/m week 3 van 2026: De persboringen voor de nieuwe hoofdwaterleiding zijn uitgevoerd. De nieuwe leiding is inmiddels gereed en het drinkwater is betrouwbaar.
Wat kunt u nog verwachten?
De volgende stap is het aansluiten van de panden op de nieuwe leiding. Deze werkzaamheden zijn momenteel in uitvoering. Het is daarbij noodzakelijk om zogenoemde kopgaten te maken. Mocht een boring technisch niet mogelijk zijn, dan wordt een eventuele wegafsluiting niet helemaal uitgesloten. Tegen het einde van het project is WML genoodzaakt de watertoevoer tijdelijk af te sluiten. Zij koppelen dan de oude leiding af en verbinden definitief door op de nieuwe leiding. Het streven is om het project op 19 april 2026 af te ronden.

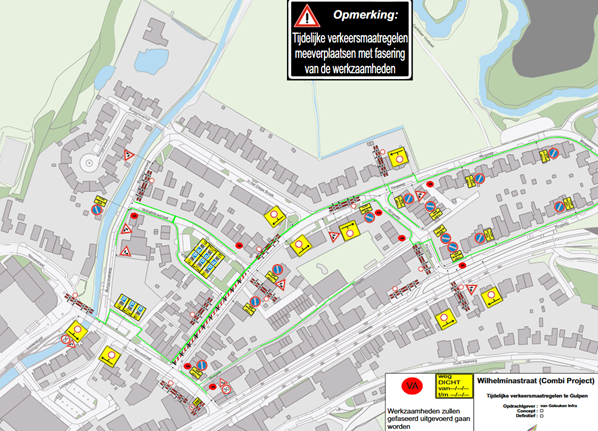

HVG Infra: tijdelijke afsluiting Hamerstraat in Trintelen wegens werkzaamheden
HVG Infra voert in opdracht van Enexis Netbeheer werkzaamheden uit aan het elektriciteitsnet in Trintelen. Voor montage werkzaamheden moeten we de Hamerstraat tijdelijk afsluiten voor doorgaand verkeer.
De afsluiting geldt van: maandag 6 april 2026 om 07:00 uur tot en met vrijdag 24 april 2026 om 16:00 uur
Omleidingsroutes
Het verkeer wordt tijdens de afsluiting omgeleid via de gebruikelijke gele omleidingsborden. Wij verzoeken u vriendelijk deze borden te volgen.
Wat betekent dit voor u?
Tijdens de werkzaamheden kunt u mogelijk te maken krijgen met:
- tijdelijke verkeersmaatregelen in uw straat;
- beperkte bereikbaarheid van uw woning;
- tijdelijk minder parkeermogelijkheden in de directe werkomgeving;
- werkverkeer en graafmachines in de straat.
Contact
Heeft u vragen over deze werkzaamheden? Neem dan gerust contact op met
Iben van de Beek
Omgevingsmanager - HVG Infra
E-mail: ivdb@haansconsultancy.nl
Contact met de gemeente
U bent welkom in het gemeentehuis in Gulpen. Om direct geholpen te kunnen worden adviseren wij u om een afspraak te maken.
Bezoekadres: Willem Vliegenstraat 12, 6271 DA Gulpen
Postadres: Postbus 56, 6270 AB GulpenNu gesloten
